2016-06-28


Csatlakozási pont áthelyezése, csatlakozó berendezés átalakítása felhasználói kérésre (Áram)

Forrás: E.ON Hálózati szakterület

Tájékoztatunk mindenkit, hogy a költségviselési szabályok érvényesítése miatt a csatlakozó számlázásának rendje a mai naptól változik.

Korábbi eljárásrend szerint kezeljük:

A már befogadott igénybejelentéseket a korábbi eljárás szerint kezeljük, mivel az átvételkor a tájékoztatás ennek megfelelően történt meg.

Azokban az esetekben, ahol írásos tájékoztatást kapott az ügyfél a korábbi eljárásrend alapján ott a tájékoztatást követő 30 napon belül beadott igényeknél

Azokban az esetekben, ahol telefonon kapott(hangfájl azonosító van) az ügyfél tájékoztatást a régi eljárás rendnek megfelelően ott a tájékoztatást követő 30 napon belül beadott igényeknél

Azokban az esetekben, ahol személyes ügyfélszolgálaton tájékoztatást kapott az ügyfél és ez kapcsolatba rögzítve van(és készülhetett róla személyes bejelentési jegyzőkönyv , ami kiadásra került/kerülhetett) a korábbi eljárásrend alapján ott a tájékoztatást követő 30 napon belül beadott igényeknél

Azokban az esetekben, ahol korábban előzetes áramszolgáltatói tájékoztatót kapott az ügyfél korábbi eljárásrendnek megfelelő árakkal és taralommal a tájékoztató érvényességén belül

Új eljárásrend szerint kezeljük:

A fent említett kivételektől eltekintve a továbbiakban befogadott/átvett igények esetében

Ha légvezetékes csatlakozó helyett földkábeles, vagy indokolatlan (teljesítménymódosítással nem járó) csatlakozót igényel a felhasználó,az alábbi táblázat alapján kell azt számlázni:

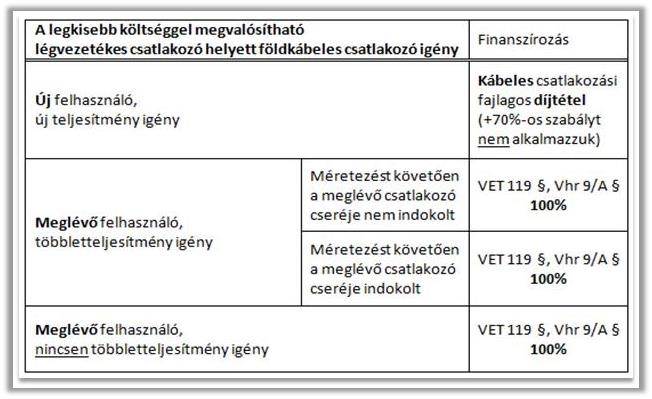

Táblázat

Gyakorlati példák

NEM számlázandó esetekre:

  1. Az új felhasználó (még nincsen csatlakozója) bekapcsolást kér földkábeles csatlakozóval egy meglévő légvezetékes közcélú hálózatról.
    • Földkábeles csatlakozóvezeték díjtételt fizet (azaz 15 m feletti után kell fizetnie a méterenkénti díjtételt).
  2. Meglévő felhasználó (már van légvezetékes csatlakozója) többletteljesítmény igényt nyújt be. Az igénybejelentőn a regisztrált szerelő nyilatkozik, hogy a meglévő csatlakozót a méretezés eredményeként légvezetékre szükséges cserélni. (Nem kérnek földkábelt).
    • A csatlakozási alapdíj a vezetékcsere költségét fedezi, csatlakozóvezeték díjat az igénylő nem fizet. EON költségen a légvezetéki csatlakozó átépítésre kerül.

100% csatlakozó számlázandó esetekre:

  1. Meglévő felhasználó (már van légvezetékes csatlakozója) többletteljesítmény igényt nyújt be földkábeles csatlakozóval. A regisztrált szerelő nyilatkozik, hogy a méretezés alapján a meglévő csatlakozó vezeték keresztmetszetét növelni kell.
    • Függetlenül attól, hogy a légvezetékes csatlakozót a villamos méretezés miatt mindenképpen cserélni kellene, a kábelesre való áttérési igény miatt a földkábeles csatlakozó kiépítés teljes költségét (100%) az ügyfélnek kell fizetnie.
  2. Meglévő felhasználó (már van légvezetékes csatlakozója) a csatlakozója földkábelesre történő átépítését kéri (teljesítmény többlet igénye nincsen).
    • A teljes átépítés költségét a felhasználónak kell (100%-ban) viselnie.
  3. Meglévő felhasználó (már van légvezetékes csatlakozója) a csatlakozója légvezetékesre történő átépítését kéri (teljesítmény többlet igénye nincsen).
    • A teljes átépítés költségét a felhasználónak kell (100%-ban) viselnie.
  4. Meglévő felhasználó (már van földkábeles csatlakozója) a csatlakozója földkábelesre történő átépítését kéri (teljesítmény többlet igénye nincsen.
    • A teljes átépítés költségét a felhasználónak kell (100%-ban) viselnie.
  5. Meglévő felhasználó (már van földkábeles csatlakozója) többletteljesítmény igényt nyújt be földkábeles csatlakozóval, és változik az eredeti nyomvonal (pl.: áthelyezéssel jár együtt). A regisztrált szerelő nyilatkozik, hogy a méretezés alapján a meglévő csatlakozó keresztmetszetét növelni kell.
    • Függetlenül attól, hogy a csatlakozót a villamos méretezés miatt mindenképpen cserélni kellene, a kábelesre való áttérési igény miatt a földkábeles csatlakozó kiépítés teljes költségét (100%) az ügyfélnek kell fizetnie.

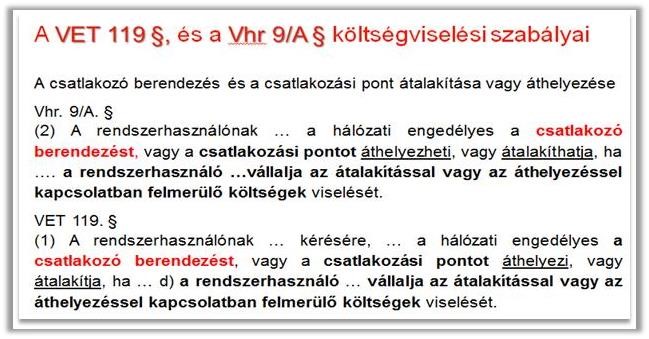

A költségviselés szabályai:

A költségviselés szabályai



Vagyis, a csatlakozási pont áthelyezésének és a csatlakozó berendezés átalakításának a költségét (100%) az igénylőnek kell viselnie.

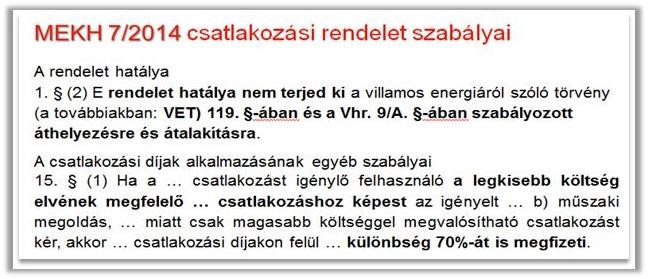

Csatlakozási rendelet szabályai

Ha a rendelkezésre álló teljesítményt igénylő felhasználók az igénybejelentésben drágábban megvalósítható műszaki megoldást is igényelnek, akkor a meglévő csatlakozó átalakítás és csatlakozási pont áthelyezés esetén a költségek 100%-a, egyéb műszaki igényeknél a többletköltségek 70%-a is őket terheli.

·Légkábel esetén:

  • 1 fázis: 33 132 Ft + ÁFA;
  • 3 fázis: 46 412 Ft + ÁFA.

·Földkábel esetén:

  • · ha a közcélú hálózat légvezetékes: 172 527 Ft + ÁFA;
  • · ha a közcélú hálózat földkábeles: 180 965 Ft + ÁFA.
